Coleta de Dados sobre Produtividade

A coleta de dados é uma das partes mais importantes no processo de melhoria da qualidade e da produtividade, pois é a partir dos dados coletados em obra que são feitos todos os estudos de qualidade e produtividade dos diversos serviços analisados.

Para garantir que o estudo a ser realizado represente a realidade em termos de produtividade e qualidade da obra, deve-se fazer um planejamento antecipado, determinando o melhor método de coleta de dados e escolhendo os serviços a serem analisados, características que dependem do interesse da empresa. Geralmente os serviços selecionados são aqueles que representam maior custo e gasto de tempo na obra.

É na fase de coleta de dados que são obtidas todas as informações que influenciam na análise do processo para posterior alterações necessárias. Todos os detalhes observados por mais simples que possam parecer, como a quebra de algum equipamento, são importantes para compreensão dos fatores que interferem no aumento ou queda da produtividade.

Formas de Coleta de Dados

Todas as formas de coleta de dados devem garantir a confiabilidade nos dados colhidos e para isso é necessário que esta seja feita por um observador (apontador ou estagiário) treinado para desempenhar a tarefa, pois qualquer erro ou falha nesta fase da metodologia proposta, impede que os estudos e análises sejam realizadas.

A coleta de dados pode ser realizada de três formas: Planilha de Produção, Observações Instantâneas e Filmagens (Time-Lapse), sendo elas detalhadas a seguir.

Planilha de Produção

A técnica da planilha de produção permite medir a quantidade de serviço realizada em um período, por um operário dentro de um ciclo de repetição.

A planilha de produção deve conter dados de identificação da obra, do serviço a ser medido, nome do engenheiro e apropriador, quantidade de repetições, data, dia da semana, especificação da equipe, quantidade executada e horas gastas para executar o serviço de oficiais e serventes.

Para facilitar a anotação dos dados na planilha de produção, faz-se necessária a montagem um croqui da unidade com o serviço há ser medido e uma tabela de acompanhamento contendo as medidas padronizadas. Através da utilização do croqui e da tabela, é possível reduzir o índice de erros, pois não há necessidade de realizar medições a cada coleta. Deve-se observar que não se anote o mesmo serviço duas vezes, para isso pode-se fazer uma tabela de acompanhamento da unidade onde se marcariam os itens já executados.

São dois os modelos de planilha de produção, um empregado para os serviços que compõe a estrutura e outro empregado para os serviços gerais.

Observações instantâneas

A coleta de dados a partir da técnica de observação instantânea, busca determinar como o operário ou a equipe, distribui seu tempo ao longo da execução do serviço. Através da amostragem instantânea do trabalho é possível obter como resultado o desempenho do operário ou equipe em termos dos tempos gastos para realização do serviço, além de verificar sua eficiência e capacidade em executá-lo. Esta técnica tem como características, baixo custo e facilidade de aplicação.

A técnica consiste em fazer observações instantâneas e espaçadas ao acaso em um certo período. Obtém-se uma estimativa da proporção de tempo despendido por cada operário em um dado tipo de atividade, através da relação entre o número de registros desta atividade e o número total de observações. Com um mínimo de amostra aleatórias é possível representar todo o tempo de execução.

Através das observações instantâneas obtêm-se a relação entre a quantidade de tempo produtivo, improdutivo e auxiliar empregado na execução do serviço. O estudo desses tempos permite determinar causas de ineficiência gerencial do processo, além de indicar diretrizes para melhorias. Os tempos no estudo por amostragem podem ser divididos como é descrito a seguir:

O apropriador deve ser treinado para a realização da coleta de dados por este método, pois a observação da atividade em análise, deve ser instantânea e de forma imparcial, ou seja, deve-se anotar a atividade que o operário está realizando na hora prevista, para não distorcer o resultado do estudo. O observador não deve registrar o que o operário fez a instantes atrás ou o que vai fazer daqui a pouco, mas deve registrar o que ele está fazendo no momento exato da observação.

Filmagens (Time-Lapse)

O método consiste em uma filmagem especial do serviço, onde são filmados pequenos períodos, obtendo como resultado imagens semelhantes a uma fotografia. Os resultados encontrados são similares aos de Observações Instantâneas com algumas vantagens e desvantagens:

Vantagens: têm-se como resultado todas as etapas de execução de um serviço, mesmo sendo o serviço de longa duração, o método consegue representá-lo em poucos minutos de filmagens, têm-se maior precisão na coleta dos dados, pois está analisando-se praticamente uma fotografia, o que permite identificar com maior segurança o serviço que o operário está realizando.

Desvantagens: a máquina tem um ângulo de filmagem pequeno, os serviços analisados devem ser em locais fixos, ou seja, o operário não pode fugir do ângulo de filmagem.

Os resultados obtidos são os mesmos que obtidos com a técnica de observação instantânea, relação entre quantidade de tempo produtivo, improdutivo e auxiliar, porém, o nível de detalhes e informações obtidas com esta técnica é muito maior.

Metodologia de Coleta de Dados utilizada no trabalho

No desenvolvimento da metodologia proposta foram utilizadas os métodos da planilha de produção e observação instantânea, para apropriação dos dados de estrutura e serviços gerais.

São considerados serviços gerais na construção civil todos os serviços repetitivos da edificação, exceto os serviços da etapa de estrutura. Os serviços de alvenaria interna e externa, reboco interno e externo, reboco de teto e contra-piso, são alguns que podem ser considerados como "serviços gerais".

A estrutura se diferencia dos demais serviços por ser formada de várias tarefas como; forma de pilar, forma de laje e viga, concretagem de pilar, ferragem de laje e viga, escoramento etc..

Utilização da Planilha de Produção

Para facilitar a apropriação dos dados com a planilha de produção são utilizados croquis e tabelas que identificam a localização e a quantidade dos serviços. As planilhas de produção para serviços gerais e estruturas diferenciam-se em algumas características apresentadas a seguir.

Serviços Gerais

Nos croquis do projeto para serviços gerais são identificados através de numeração, as paredes, contra-piso e outros elementos que serão executados e apropriados. Na tabela os números são identificados e indicadas as quantidades correspondentes à cada um dos elementos. Desta forma no momento da execução do serviço, a quantidade referente é facilmente localizada e apropriada na planilha de produção. Na Figura 1 é apresentado um exemplo de croqui para apropriação do serviço de alvenaria interna, em seguida na Tabela 1, sua respectiva tabela de acompanhamento das medidas.

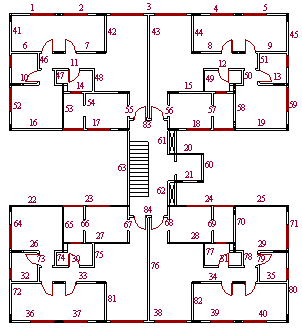

Figura 1 – Exemplo de croqui do serviço de alvenaria interna

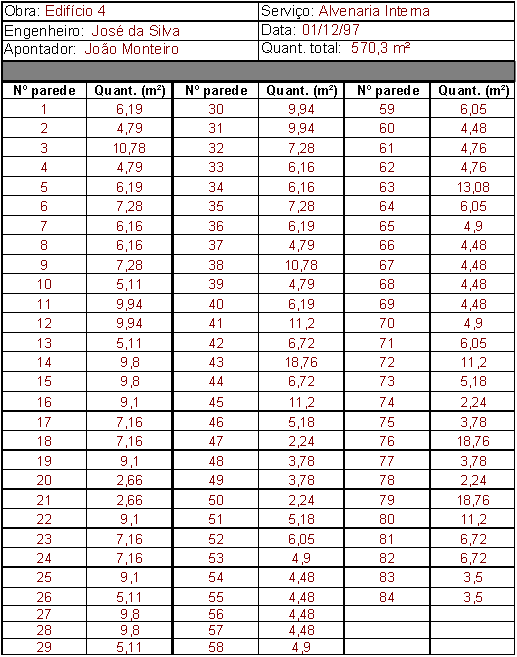

Tabela 1 – Tabela de acompanhamento do croqui do serviço de alvenaria interna

A planilha de produção utilizada para coleta de dados é a mesma para qualquer um dos serviços gerais, porém deve-se identificar corretamente o serviço à qual se refere. Na Tabela 2 apresenta-se um modelo da planilha de produção e logo após o manual de preenchimento de cada campo identificado.

Tabela 2 - Planilha de Produção para Serviços Gerais (PPSG).

Manual para preenchimento da Planilha de Produção para Serviços Gerais (PPSG)

A planilha apresentada é formada por duas etapas, a primeira, contém os dados de identificação do serviço e a segunda os dados colhidos na sua execução. Abaixo estão identificados os campos e colunas e suas definições:

Para uma melhor compreensão da forma de preenchimento da Planilha de produção na Tabela 3, exemplifica-se com uma planilha devidamente preenchida na coleta de dados do serviço de alvenaria interna conforme o croqui e tabelas de acompanhamento apresentados acima.

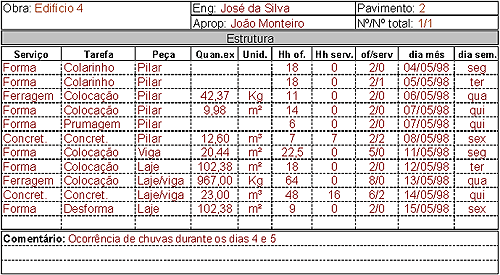

Tabela 3 – Exemplo de preenchimento da Planilha de Produção para o serviços de alvenaria interna.

Estrutura

Da mesma forma que realizado para serviços gerais, a coleta de dados para estrutura com a Planilha de Produção, criaram-se croquis e tabelas de padronização das medidas para lajes, vigas e pilares, onde no croqui da estrutura são numeradas as peças e identificadas para cada uma delas a quantidade de forma (m²), a quantidade de concreto (m³) e a quantidade de ferragem (Kg). Apresenta-se um exemplo de croqui para laje, na Tabela 2, e sua tabela de acompanhamento de medidas na Tabela 4.

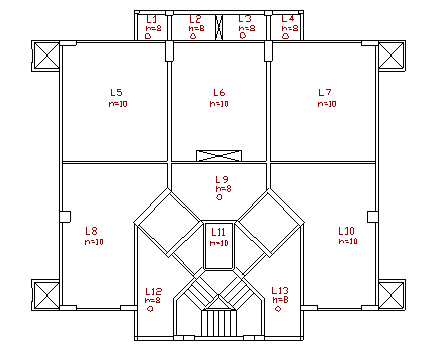

Figura 2 – Exemplo de croqui de estrutura para laje.

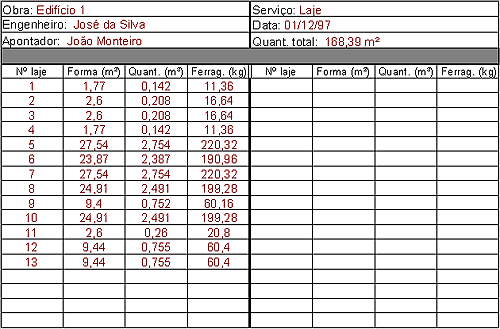

Tabela 4 – Tabela de acompanhamento do croqui de estrutura para laje.

A utilização de tabelas e croquis facilita a coleta de dados quando a estrutura está em andamento, pois evita a mistura de informações e erros nas quantidades das peças, esta fase da edificação caracteriza-se por possuir várias tarefas sendo executadas em diferentes ordens e ao mesmo tempo. Portanto, estando o apropriador com as tabelas e croquis prontos antes de iniciar a estrutura, este anotará os dados na Planilha de Produção com maior agilidade e segurança.

A particularidade em reunir várias tarefas em uma avaliação geral, traz algumas diferenças na formulação da Planilha de Produção na etapa da estrutura. A seguir, na Tabela 5, mostra-se a planilha utilizada e em seguida a forma de preenchimento dos campos indicados.

Tabela 5 – Planilha de Produção para Estrutura (PPE).

Manual para preenchimento da Planilha de Produção para Estrutura (PPE)

Para a PPE, os campos e colunas de preenchimento são identificados abaixo:

Conforme descrito acima, os campos indicados como serviços, tarefas e peças são preenchidos conforme Tabela 6:

Tabela 6 – Serviços, tarefas e peças da etapa de Estrutura.

Para uma melhor compreensão da forma de preenchimento da Planilha de Produção na Tabela 7, exemplifica-se com uma planilha devidamente preenchida na coleta de dados do serviço de estrutura.

Tabela 7 – Exemplo de preenchimento da Planilha de Produção para o serviços de estrutura.

Observações instantâneas

Para a realização da coleta de dos através de observações instantâneas é necessário calcular o período e o número de observações a serem realizadas. O tempo de cada observação não deve ser o mesmo pois o operário pode entrar em um ciclo vicioso e produza propositadamente no momento da observação .

O número de observações que devem ser realizadas depende do nível de confiança desejado, do número de observadores disponíveis, do tempo de percurso para realizar o ciclo de observações, do número de operários e de uma estimativa da porcentagem de tempos produtivos.

Através de uma fórmula matemática abaixo é possível conhecer o número de observações (N), a partir de um nível de confiança de 95%.

Onde:

Sp = erro relativo

p = porcentagem da ocorrência do evento em forma decimal

Para a determinação N, deve-se estimar o valor de p, com base num estudo anterior, ou fazer uma coleta preliminar dos dados. Por exemplo, para uma porcentagem de ocorrência de tempos produtivos de 40%, com um nível de confiança de 95%, podemos estivar um erro relativo de 5%, totalizando um número de amostras igual a N=384 observações.

Para controlar e identificar os resultados, a planilha de observações instantâneas deve conter dados sobre a obra, serviço, data, duração, nome do engenheiro, apropriador, pavimento e algumas características do serviço. É necessário que a planilha apresente uma lista de atividades pré definidas para cada serviço classificadas em produtivas, improdutivas ou auxiliares, identificação dos operários a serem observados e horário de cada observação. É muito importante que o tempo entre os instantes de observação sejam aleatórios para que o operário não vicie no momento da anotação, produzindo propositadamente.

Estruturas

A metodologia de coleta de dados por observação instantânea foi aplicada na concretagem de estruturas. A seguir é apresentado as planilhas utilizadas e a forma da coleta dos dados.

Na Tabela 8, temos um exemplo de planilha utilizada para coleta por amostragem da concretagem de viga e laje, e logo a seguir um manual de como preencher a planilha.

Tabela 8 – Planilha de Observação instantânea para Estrutura.

Manual para preenchimento da Planilha de Observação Instantânea para Estrutura

Abaixo estão identificados os campos e colunas e suas definições, da planilha apresentada:

Para uma melhor compreensão da forma de preenchimento da Planilha de Observação Instantânea para Estrutura na Tabela 9, exemplifica-se com uma planilha devidamente preenchida na coleta de dados do serviço de estrutura.

Tabela 9 – Exemplo de preenchimento da Planilha de Observação Instantânea para Estrutura

Dados Apropriados

Descrição das Obras

A metodologia proposta foi empregada em cinco edificações de vários pavimentos, construídos na cidade de Cascavel, Paraná, os quais serão identificados com Obra 1, 2, 3, 4 e 5, sendo as quatro primeiras executadas pela mesma construtora. A seguir, na , são apresentadas as características gerais das obras, quanto ao seu conteúdo e contexto de trabalho.

A escolha dos serviços para apropriação em cada obra foi feita de acordo com o seu andamento no decorrer do desenvolvimento do estudo. Foram optados pelos serviços de estrutura, vedação e revestimentos, tais como: alvenaria interna e externa, revestimento interno, externo e de teto, e serviços estruturais. A Tabela 10 apresenta os serviços apropriados em cada obra e como serão denominados no decorrer do estudo.

Obra 1

Obra 2

Obra 3

Obra 4

Obra 5

Estrutura

Estrutura1

Estrutura2

Estrutura3

Estrutura4

Estrutura5

Alvenaria Interna

Alv-int1

Alv-int2

Alvenaria Externa

Alv-ext1

Alv-ext3

Reboco Interno

Reb-int1

Reb-int2

Reboco Externo

Reb-ext1

Reboco de Teto

Reb-tet1

Reb-tet2

Reb-tet3

Contra Piso

Con-pis1

Com-pis2

Tabela 10 – Especificação dos serviços apropriados em cada obra

Descrição Geral

Características

Estatísticas

Detalhes Construtivos

Canteiro de obras e

Equip. utilizados

Obra1

Edifício comercial, composto por galeria de lojas e torre com salas comerciais (unidades). Obs.: dados coletados na primeira torre.

17 pavimentos tipo compostos por 4 unidades, 3 subsolos e térreo

Área do tipo: 201,15m²

Área total: 7038,57m²

Taxa de ocupação do terreno: 100,00%

Alvenaria executada em blocos cerâmico sem rejunte vertical e reboco interno sem chapisco; estrutura em concreto armado e formas em chapa compensada; utilização de concreto usinado.

Obra com canteiro

Limitado e de difícil

acesso; uso de guincho;

uso de escoras,

cavaletes e andaimes metálicos.

Obra 2

Edifício residencial, composto por kitinetes(unidades) e galeria com lojas no térreo.

16 pavimentos tipo compostos por 6 kitinetes, cobertura com salão de festas, térreo e subsolo

Área do tipo: 215,99m²

Área total: 5057,96m²

Taxa de ocupação do terreno: 94,28%

Alvenaria em blocos cerâmico sem rejunte vertical e reboco interno sem chapisco; estrutura em concreto armado e formas em chapa compensada; utilização de concreto usinado.

Obra com canteiro

organizado e espaçoso;

uso de grua e guincho;

uso de escoras,

cavaletes e andaimes metálicos.

Obra 3

Edifício composto por apartamentos residenciais.

12 pavimentos tipo compostos por 2 apartamentos, dois pavimentos duplex, térreo e subsolo

Área do tipo: 276,40m²

Área total: 5683,84m²

Taxa de ocupação do terreno: 76,82%

Alvenaria de vedação com blocos cerâmicos sem rejunte na vertical em paredes internas; chapisco executado com rolo; estrutura em concreto armado e formas em chapa compensada; utilização de concreto bombeado para laje e confeccionado em obra para pilar.

Obra com canteiro

amplo e organizado;

uso de grua e guincho;

uso de escoras,

cavaletes e andaimes metálicos.

Obra 4

Conjunto residencial composto por 8 blocos. Obs.: dados coletados e analisados em dois blocos.

Blocos formados por térreo mais 4 pavimentos tipo composto por 4 apartamentos residenciais.

Área do tipo: 284,49m²

Área total: 2775,82m² (um bloco)

Taxa de ocupação do terreno: 21,54%

Alvenaria de vedação com blocos cerâmicos sem rejunte vertical em paredes internas e com rejunte nas externas; chapisco executado com rolo; estrutura em concreto armado e formas em chapa compensada; utilização de concreto bombeado para laje e confeccionado em obra para pilar.

Obra com canteiro

adequado e uso de

guincho;

Obra 5

Conjunto residencial composto por 8 blocos. Obs.: dados coletados e analisados em dois blocos.

Blocos formados térreo mais 6 pavimentos tipo composto por 4 apartamentos residenciais.

Área do tipo: m²

Área total: m²

Taxa de ocupação do terreno: %

Estrutura em concreto armado para pilares com concreto feito em obra; laje mista; alvenaria em blocos cerâmicos com rejunte total

Obra com canteiro

ordenado e amplo

e uso de

guincho.

Tabela 11 – Descrição das Obras analisadas

Descrição dos Serviços

Os serviços apropriados em cada edificação possuem algumas particularidades, descritas nos Quadros a seguir:

Serviço de Estrutura

Concreto

Forma

Armadura

Equipamentos

Estrutura 1

Utilização de concreto usinado para lajes e vigas e executado em obra para pilares. Laje maciça.

Forma em madeira compensada com a utilização de desmoldante.

Confecção da armadura em central.

Guincho, vibradores, tensores para travamento de forma, longarina e escoras metálicas.

Estrutura 2

Utilização de concreto usinado para lajes e vigas e executado em obra para pilares. Laje maciça.

Forma em madeira compensada com a utilização de desmoldante.

Confecção da armadura em central.

Grua e guincho, vibradores, tensores para travamento de forma, longarina e escoras metálicas.

Estrutura 3

Utilização de concreto usinado para lajes e vigas e executado em obra para pilares. Laje maciça.

Forma em madeira compensada com a utilização de desmoldante.

Confecção da armadura em central.

Guincho, vibradores, tensores para travamento de forma, longarina e escoras metálicas.

Estrutura 4

Utilização de concreto usinado para lajes e vigas e executado em obra para pilares. Laje maciça.

Forma em madeira compensada com a utilização de desmoldante.

Confecção da armadura em central.

Guincho, vibradores, tensores para travamento de forma, longarina e escoras metálicas.

Estrutura 5

Estrutura em concreto armado com laje mista, concreto confeccionado na obra para pilares e usinado para lajes. Fck: 20Mpa

Forma em madeira compensada com a utilização de desmoldante.

Confecção da armadura em central.

Guincho, vibradores, longarina e escoras metálicas, sistema de gravatas metálicas para travamento das formas de pilares.

Serviço de Alvenaria

Materiais

Detalhes construtivos

Equipamentos

Alv-int1

Área: 156,31m² Densidade: 0,78

Utilização de blocos cerâmicos nas dimensões 12/15/20. Argamassa comum, feita em obra.

Assentamento dos blocos em ½ vez sem rejunte vertical. Encunhamento comum com utilização de telas. Utilização de "ferro cabelo" entre alvenaria e estrutura.

Carrinhos, gericas, colher de pedreiro, guincho para transporte de materiais, andaimes, argamassadeira, nível, prumo.

Alv-int2

Área: 213,85m² Densidade: 0,99

Utilização de tijolos cerâmicos nas dimensões 12/15/20. Argamassa comum, feita em obra.

Assentamento dos blocos em ½ vez sem rejunte vertical. Encunhamento comum com utilização de telas. Utilização de "ferro cabelo" entre alvenaria e estrutura.

Grua, guincho, transporte de blocos em palets com carro manual, carrinhos, gericas, colher de pedreiro, argamassadeira, nível, prumo.

Alv-ext1

Área: 128,60m²

Utilização de blocos cerâmicos nas dimensões 12/15/20. Argamassa comum, feita em obra.

Assentamento dos blocos em ½ vez com rejunte vertical. Encunhamento comum com utilização de telas. Utilização de "ferro cabelo" entre alvenaria e estrutura.

Carrinhos, gericas, colher de pedreiro, guincho para transporte de materiais, andaimes, argamassadeira, nível, prumo.

Alv-ext3

Área: 169,08m²

Utilização de tijolos cerâmicos nas dimensões 12/15/20. Argamassa comum, feita em obra.

Assentamento dos blocos em 1 vez com rejunte vertical. Encunhamento comum com utilização de telas. Utilização de "ferro cabelo" entre alvenaria e estrutura.

Carrinhos, gericas, colher de pedreiro, guincho para transporte de materiais, andaimes, argamassadeira, nível, prumo.

Serviço de Reboco

Descrição

Materiais

Detalhes construtivos

Equipamentos

Reb-int1

Área: 520,44m²

Reboco tecnicamente chamado de emboço, executado com métodos comuns .

Argamassa composta por cimento, areia, cal.

Espessura média de 1,5 cm.

Carrinhos, gericas, colher de pedreiro, guincho para transporte de materiais, andaimes, argamassadeira, prumo.

Reb-int2

Área: 673,70m²

Reboco tecnicamente chamado de emboço, executado com métodos comuns .

Argamassa composta por cimento, areia, cal.

Espessura média de 1,5 cm.

Carrinhos, gericas, colher de pedreiro, guincho para transporte de materiais, andaimes, argamassadeira, prumo.

Serviço de Reboco Externo

Descrição

Argamassa

Detalhes construtivos

Equipamentos

Reb-ext1

Área: 3272,59m²

Reboco tecnicamente chamado de emboço, executado com métodos comuns .

Argamassa composta por cimento, areia, cal e vedacit.

Espessura média de 2,5cm.

Carrinhos, gericas, colher de pedreiro, guincho para transporte de materiais, balancim, argamassadeira, prumo.

Serviço de Reboco de Teto

Descrição

Argamassa

Detalhes construtivos

Equipamentos

Reb-tet1

Área: 170,46m²

Tira-se o nível do ponto mais baixo do ambiente e preenche com argamassa os locais mais altos.

Argamassa composta por cimento, areia, cal.

Espessura média de 1,5cm, com método de execução comum.

Carrinhos, gericas, colher de pedreiro, guincho para transporte de materiais, andaimes, argamassadeira, nível.

Reb-tet2

Área: 175,05m²

Tira-se o nível do ponto mais baixo do ambiente e preenche com argamassa os locais mais altos.

Argamassa composta por cimento, areia, cal.

Espessura média de 1,5cm, com método de execução comum.

Carrinhos, gericas, colher de pedreiro, guincho para transporte de materiais, andaimes, argamassadeira, nível.

Reb-tet3

Área: 185,98m²

Tira-se o nível do ponto mais baixo do ambiente e preenche com argamassa os locais mais altos.

Argamassa composta por cimento, areia, cal.

Espessura média de 1,5cm, com método de execução comum.

Carrinhos, gericas, colher de pedreiro, guincho para transporte de materiais, andaimes, argamassadeira, nível.

Serviço de Contra-Piso

Descrição

Argamassa

Detalhes construtivos

Equipamentos

Com-pis1

Área: 158,50m²

Tira-se o nível do ponto mais alto do pavimento e preenche com argamassa os locais mais baixos.

Argamassa composta por cimento, areia.

Espessura variando entre 1 e 2,5 cm, com método de execução comum.

Carrinhos, gericas, colher de pedreiro, guincho para transporte de materiais, andaimes, argamassadeira, nível.

Com-pis2

Área: 174,00m²

Tira-se o nível do ponto mais alto do pavimento e preenche com argamassa os locais mais baixos.

Argamassa composta por cimento, areia.

Espessura variando entre 1 e 2,5 cm, com método de execução comum.

Carrinhos, gericas, colher de pedreiro, guincho para transporte de materiais, andaimes, argamassadeira, nível.
